【技術篇】帶你看透構件裝配灌漿套筒施工!
【技術篇】帶你看透構件裝配灌漿套筒施工!
灌漿是將某些固化材料,如水泥、石灰或其他化學材料灌入基礎下一定范圍內的地基巖土中,以填塞巖土中的裂縫和孔隙,防止地基滲漏,提高巖土整體性、強度和剛度。在閘、壩、堤等擋水建筑物中,常用灌漿法構筑地基防滲帷幕,是水工建筑物的主要地基處理措施。
**環節 灌漿料、灌漿套筒介紹
鋼筋連接用灌漿套筒是采用鑄造工藝或機械加工工藝制造,用于鋼筋套筒灌漿連接的金屬套筒,簡稱灌漿套筒。

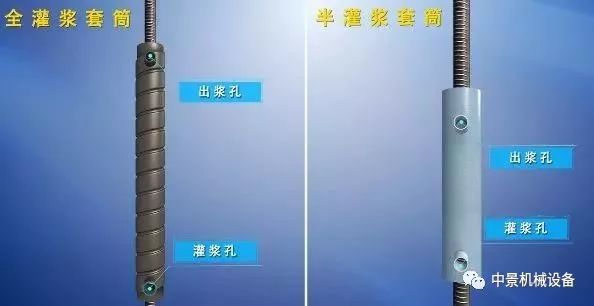

灌漿套筒設置有灌漿孔和出漿孔,灌漿孔是用于加注灌漿料的入料口。出漿孔是用于加注灌漿料時通氣并將注滿后的多余灌漿料溢出的排料口。

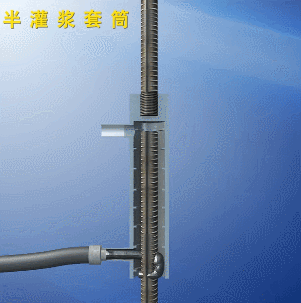

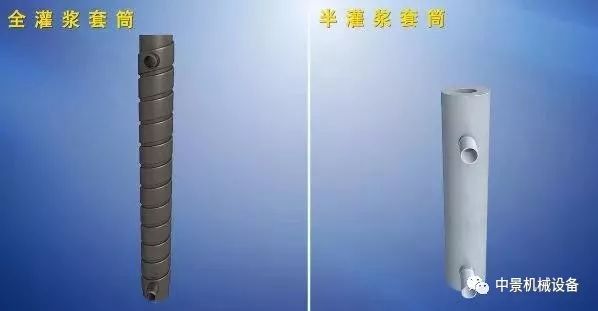

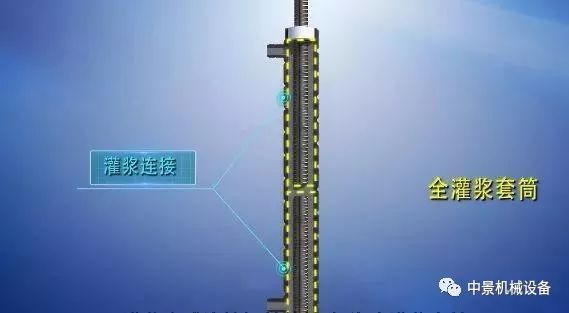

灌漿套筒兩端均采用灌漿方式連接鋼筋的接頭為全灌漿套筒;
第二環節 灌漿使用主要設備

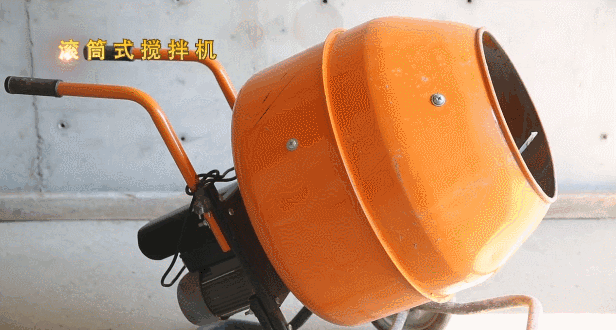

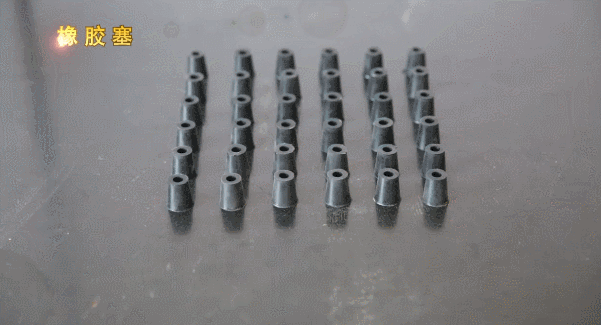

灌漿設備、器具介紹套筒灌漿使用的主要設備、器具有:滾筒式攪拌機、空氣壓縮機、電子臺秤、灌漿筒、鋼絲軟管、橡膠塞等。
第三環節 灌漿施工

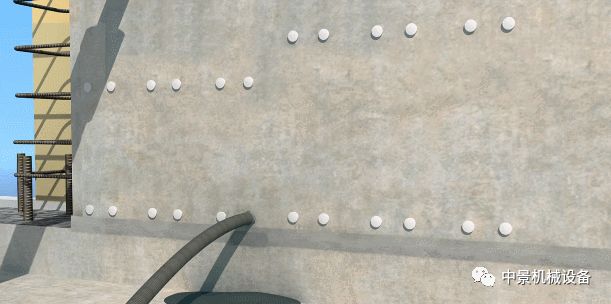

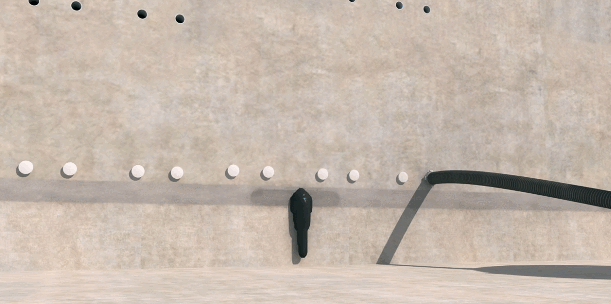

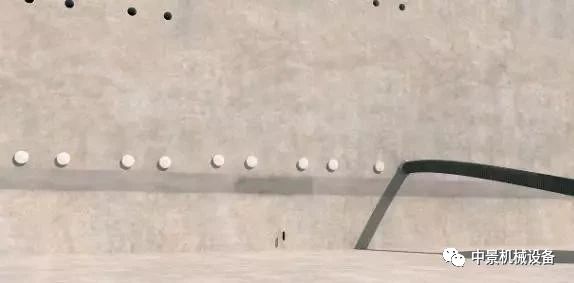

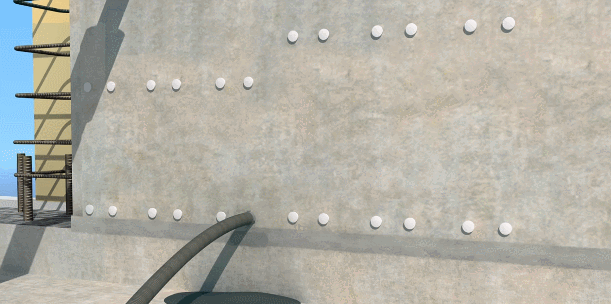

預制墻板吊裝就位,調校完成后。進行座漿砂漿分倉、封倉等工序施工。▲分倉當用連通腔灌漿方式時,每個連通灌漿區域(倉室長度)不宜超過1500mm。當灌漿料拌合物從構件其他灌漿孔、出將孔流出且無氣泡后及時用橡膠塞封堵。同一塊預制墻板有多個灌漿倉。

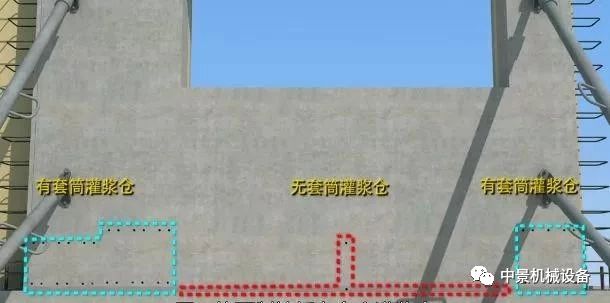

當存在無灌漿套筒的灌漿倉時,首先灌注無套筒的灌漿倉,有套筒的灌漿倉注漿時選擇靠近無套筒的灌漿倉一側的注漿孔。如果離無套筒的灌漿倉*近的注漿孔不便封堵。則可向相反方向順延一個。
漏漿嚴重,則提起預制墻板重新封倉。當灌漿完成后發現滲漏,必須進行二次補漿,二次補漿壓力應比注漿時壓力稍低,補漿時需打開靠近漏漿部位的出漿孔。選擇距漏漿部位*近的灌漿孔進行注漿,待漿體流出,無氣泡后用橡膠塞封堵,然后打開*近的出漿孔,待漿體流出,且無氣泡后用橡膠塞封堵,依次進行。
鋼筋套筒灌漿連接是裝配式混凝土結構建造中常用的一種鋼筋連接方式,是施工中的一項關鍵工序。必須由經過專業培訓,具有一定操作技能的專業技術工人來施工完成。在施工過程中,灌漿施工操作人員必須嚴格按照施工方案、技術交底進行施工,保證灌漿施工的質量。從而提升裝配式混凝土建筑整體施工質量促進裝配式建筑的全面發展。
灌漿是將某些固化材料,如水泥、石灰或其他化學材料灌入基礎下一定范圍內的地基巖土中,以填塞巖土中的裂縫和孔隙,防止地基滲漏,提高巖土整體性、強度和剛度。在閘、壩、堤等擋水建筑物中,常用灌漿法構筑地基防滲帷幕,是水工建筑物的主要地基處理措施。
**環節 灌漿料、灌漿套筒介紹
鋼筋連接用灌漿套筒是采用鑄造工藝或機械加工工藝制造,用于鋼筋套筒灌漿連接的金屬套筒,簡稱灌漿套筒。
灌漿套筒設置有灌漿孔和出漿孔,灌漿孔是用于加注灌漿料的入料口。出漿孔是用于加注灌漿料時通氣并將注滿后的多余灌漿料溢出的排料口。
灌漿套筒兩端均采用灌漿方式連接鋼筋的接頭為全灌漿套筒;
第二環節 灌漿使用主要設備
灌漿設備、器具介紹套筒灌漿使用的主要設備、器具有:滾筒式攪拌機、空氣壓縮機、電子臺秤、灌漿筒、鋼絲軟管、橡膠塞等。
第三環節 灌漿施工
預制墻板吊裝就位,調校完成后。進行座漿砂漿分倉、封倉等工序施工。▲分倉當用連通腔灌漿方式時,每個連通灌漿區域(倉室長度)不宜超過1500mm。當灌漿料拌合物從構件其他灌漿孔、出將孔流出且無氣泡后及時用橡膠塞封堵。同一塊預制墻板有多個灌漿倉。
當存在無灌漿套筒的灌漿倉時,首先灌注無套筒的灌漿倉,有套筒的灌漿倉注漿時選擇靠近無套筒的灌漿倉一側的注漿孔。如果離無套筒的灌漿倉*近的注漿孔不便封堵。則可向相反方向順延一個。
漏漿嚴重,則提起預制墻板重新封倉。當灌漿完成后發現滲漏,必須進行二次補漿,二次補漿壓力應比注漿時壓力稍低,補漿時需打開靠近漏漿部位的出漿孔。選擇距漏漿部位*近的灌漿孔進行注漿,待漿體流出,無氣泡后用橡膠塞封堵,然后打開*近的出漿孔,待漿體流出,且無氣泡后用橡膠塞封堵,依次進行。
鋼筋套筒灌漿連接是裝配式混凝土結構建造中常用的一種鋼筋連接方式,是施工中的一項關鍵工序。必須由經過專業培訓,具有一定操作技能的專業技術工人來施工完成。在施工過程中,灌漿施工操作人員必須嚴格按照施工方案、技術交底進行施工,保證灌漿施工的質量。從而提升裝配式混凝土建筑整體施工質量促進裝配式建筑的全面發展。
