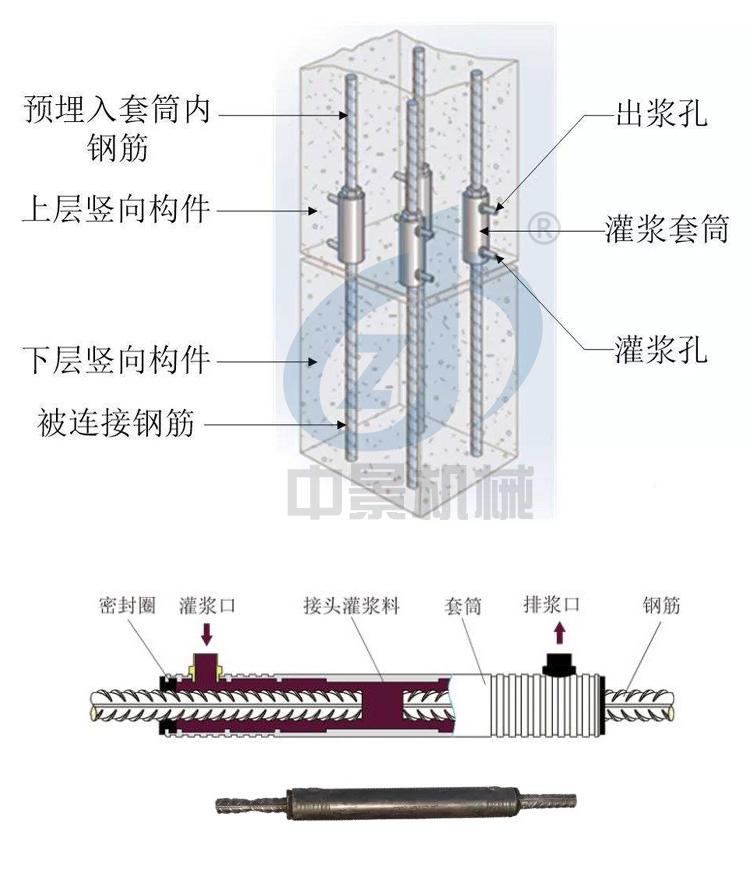

灌漿套筒連接工藝及注意事項
①墻板吊裝就位。安裝前檢查定位筋位置的準確性,保證在墻板吊裝時能夠準確、快速入位。②基層處理。對有銹鋼筋,在吊裝前應將銹處理完畢。應清理干凈構件與 灌漿料接觸面,以免影響灌漿之后的鋼筋連接成型。
③灌漿腔密封。采用適當的接縫處理方法對灌漿腔進行密封確保接頭砂漿不會流出。
④壓入灌漿。保證每一分區的灌漿工序一次性完成。
⑥灌漿料外溢。灌漿完成以后若出現漏漿現象則停止灌漿并處理漏漿部位,漏漿嚴重則提起墻板重新封倉。
⑦停止注漿。當出漿孔開始往外溢流漿料,且溢流面充滿出漿孔截面時,說明已經注滿,可以停止注漿。
⑧堵口。灌漿完成后,拔除注漿管,必須及時封堵,避免灌漿溢出。
⑨固定。構件安裝完畢后,連接的部位需要采用必要的支撐工具,加以固定或保護,不得受到沖擊或震動,不然會影響灌漿成型,影響連接強度。
